SGV-Hütte Bruchhausen

Mit einem großen Festakt wurde am Samstag, den 21. Juni 2008 die neue Wanderhütte am Ortsrand von Bruchhausen eingeweiht.

Nach der musikalischen Einstimmung durch das Bruchhausener Jugendorchester konnte der 1. Vorsitzende der Abteilung, Hermann Reuther, dazu mehr als 200 Wanderfreunde aus den benachbarten SGV-Abteilungen und aus der Bevölkerung begrüßen.

In seinen weiteren Ausführungen blickte er kurz auf 18 Monate Bauphase zurück, ursprünglich war eine Bauzeit von 3 Jahren geplant. Durch großzügige Spenden und vor allem durch eine große Eigenleistung der Mitglieder, konnte aus sechs gebrauchten Wohncontainern eine tolle Hütte gebaut werden.

Reuther dankte allen, die sich durch Spenden und Eigenleistung an der Erstellung des neuen Wanderheimes beteiligten, dabei hob er besonders den Organisator Heinz-Josef Molitor (2. Vorsitzender) hervor und würdigte die gute Zusammenarbeit mit der Stadt und dem SGV-Hauptverein.

Bei der anschließenden Weihe betonten die Geistlichen mit Blick auf die Schönheiten der Natur, dass mit der neuen SGV-Hütte als Haus der Begegnung ein Bekenntnis  zur Schöpfung Gottes verbunden sei.

Freude über das gelungene Werk klang auch aus den Glückwünschen, die Bürgermeister Hans-Josef Vogel übermittelte: "Sie haben hier wirklich ein kleines Wunder vollbracht."

Die Glückwünsche des Hauptvereins überbrachte Heinz Wiemann  aus Nuttlar und vom Bezirk Mittleres Sauerland die 1. Vorsitzende Barbara Geuecke aus Sundern.

Spiel, Sport und Unterhaltung gab es für Kinder und Jugendliche, dafür sorgte die

"Junge  Familie" der Abteilung. Die Musikgruppe "Balus" und die Alphornbläser "Waldfrevel" aus Belecke sorgten mit ihren Musikstücken für ein gelungenes Hüttenfest.

Fotos von den Bauphasen

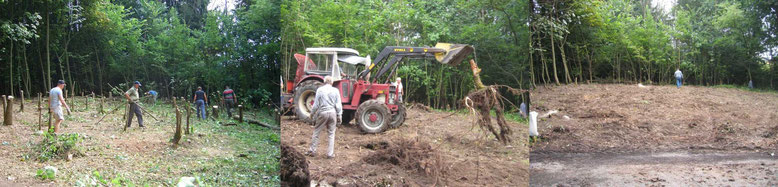

Sommer 2006: Das Gelände wird gerodet.
Sommer 2006: Das Gelände wird gerodet.
Herbst 2006: Fundamente erstellen
Herbst 2006: Fundamente erstellen

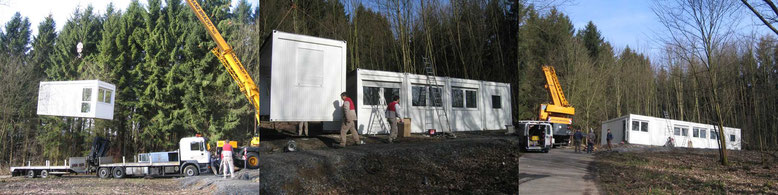

17. Februar: 2007 Anlieferung der Container
17. Februar: 2007 Anlieferung der Container

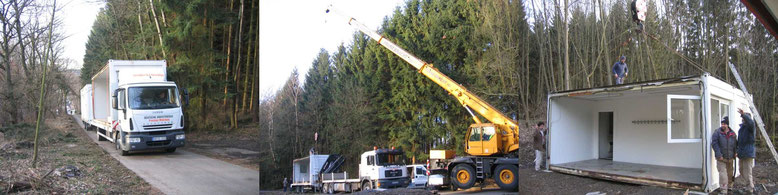

Aufbau
Aufbau

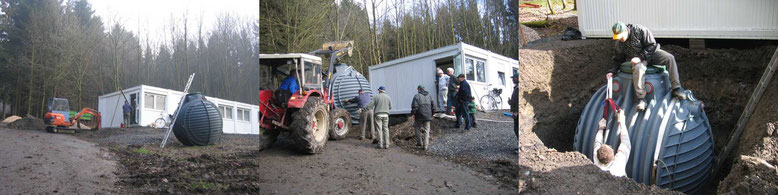

März 2007: Aufstellen eines Abwassertanks.
März 2007: Aufstellen eines Abwassertanks.

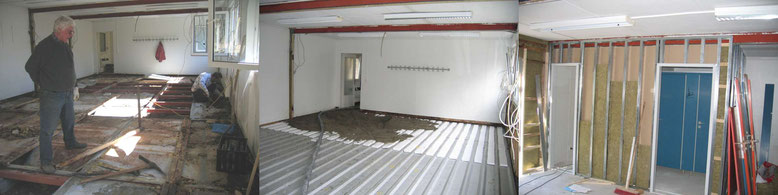

März 2007: Entfernen des morschen Fußbodens  Einbau Estrich  Mai 2007: Innenausbau
März 2007: Entfernen des morschen Fußbodens Einbau Estrich Mai 2007: Innenausbau

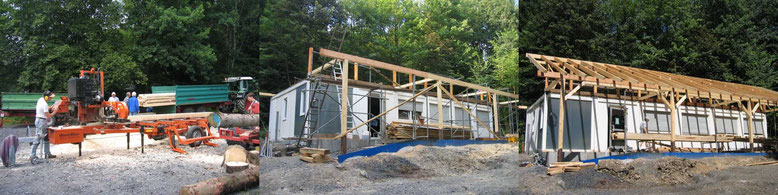

Juni 2007: Zuschneiden der Balken                           Juli 2007: Errichten der Dachkonstruktion
Juni 2007: Zuschneiden der Balken Juli 2007: Errichten der Dachkonstruktion
09. August 2007: Das Dach ist gerichtet.                                        Mitte August: Das Dach ist gedeckt.
09. August 2007: Das Dach ist gerichtet. Mitte August: Das Dach ist gedeckt.

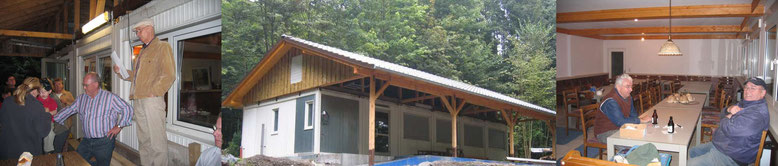

15. September 2007: Richtfest                                                 Die beiden Hauptakteure bei einer verdienten Pause
15. September 2007: Richtfest Die beiden Hauptakteure bei einer verdienten Pause

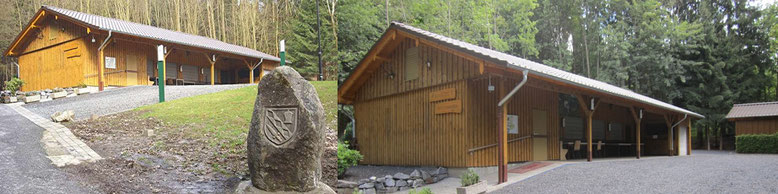

Aussenanscht 2009 und 2011
Aussenanscht 2009 und 2011
